在浙石化工程项目掀起大干期间,鱼山岛迎来了当地七十年一遇的超强台风“利奇马”。超强“利奇马”台风中心风力一度达到17至18级,在其旋转气流的作用下,鱼山岛出现了持续20个小时的11至13级的强风暴雨天气。
在员工生命及国家财产受到严重威胁之时,中国化学工程第十一建设有限公司浙石化项目部审时度势,及时统一部署下,防台防汛工作“提前布置、应对得当”,防抗台风期间克服了各种困难,确保所有人员大规模疏散避险,各科、队及协作队伍协力奋战,本次防台防汛工作取得了“无人员受伤、无重大财产损失”的好成绩,确保了员工生命和公司财产的安全。

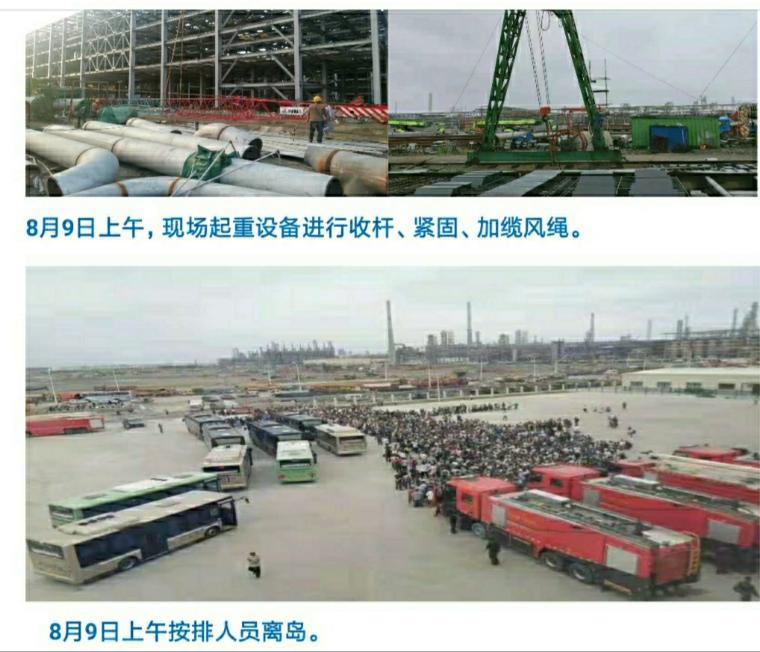

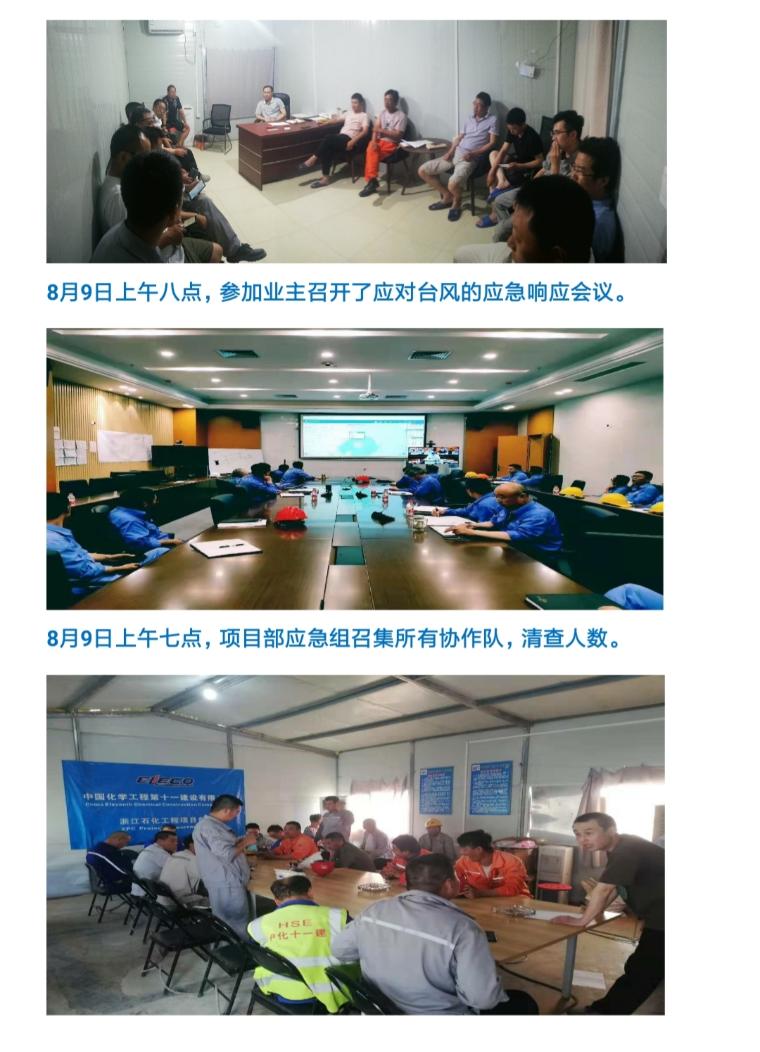

8月8日,按浙石化的统一部署,十一化建浙石化项目部启动了公司防台防汛应急预案。项目部组织对起重设备、电箱、脚手架和高处可移动材料等开展检查,组织人员对各类材料设备进行加固,确保台风期间危险区域阻断的措施得到落实。
8月9日上午,项目部共安排2464人到业主指定的库房、包装楼、机柜间、中控室等场所避险,安排995人下岛到岱山县避险。做到了岛上人员避险安置率100%。
8月10日下午,岛上避险点人员撤回营地。
8月11日上午,岛外岱山县避险点人员陆续上岛。
8月12日上午,施工现场全面复工。
浙石化项目部经受住了此次强台风的考验,历经两天一夜,无一伤亡,确保了项目部3459人的生命和财产安全,刷新了浙石化项目部抗击台风方面的历史纪录,为公司在防范自然灾害和应急疏散方面积累了宝贵的经验。 ( 图文/杨旭)
|
